电站总装机120万千瓦,额定水头437米,安装4台单机容量30万千瓦的可逆式水泵水轮发电机组,计划2027年首台机组投产发电,2028年全部投产发电

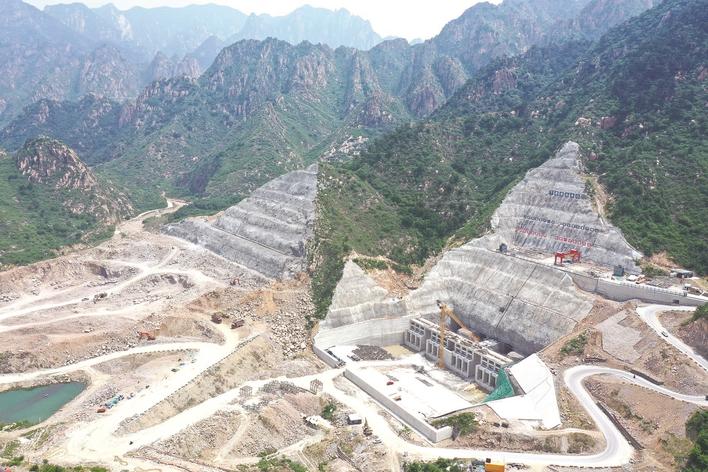

本报讯(长城网·冀云客户端记者武佩剑 通讯员祁亚静)6月18日,在国网新源河北抚宁抽水蓄能电站1号上斜井施工现场,1号引水系统全线贯通,比计划工期提前12天。
国网新源河北抚宁抽水蓄能电站1号引水系统全长1630米,倾斜角度55度,由引水隧洞、上平洞、上斜井、中平洞、下斜井、下平洞、高压支管共同构成。引水斜井采用“定向钻+反井钻”开挖导井和人工钻爆扩挖的施工技术。
面对地质条件复杂、技术难度高等挑战,国网新源河北抚宁抽水蓄能电站成立党员突击队,超前谋划,精心组织,通过优化施工组织、精细化爆破控制,实现了开挖轮廓的高精度成型,成功克服围岩局部破碎、四类围岩地质条件下大断面开挖等难题,做到了安全、进度双保证。
国网新源河北抚宁抽水蓄能电站位于抚宁区境内,是国家能源局“十三五”规划的重点项目。电站总装机120万千瓦,额定水头437米,安装4台单机容量30万千瓦的可逆式水泵水轮发电机组,计划2027年首台机组投产发电,2028年全部投产发电。
